第一:包好下水管,查看墻體的平整度以及垂直度,如不滿足則需要進行修補;
第二:在貼磚之前來確認下原來的墻面是否有空鼓的現象;

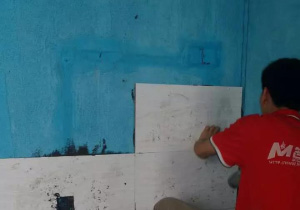

第三:做好防水,彈好四周水平線,堵好下水;

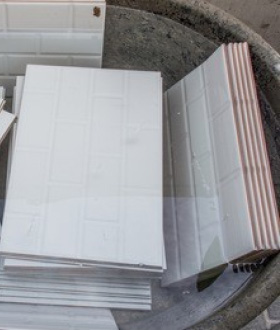

第四:瓷磚浸水泡透(浸泡2小時以上,以不冒泡為準,取出晾干表面水分備用)

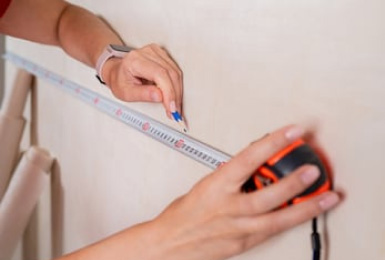

1、丈量好排版,不要出現小于10com的線條(腰線特殊工藝除外),要以排版美觀又損耗最少為目的;

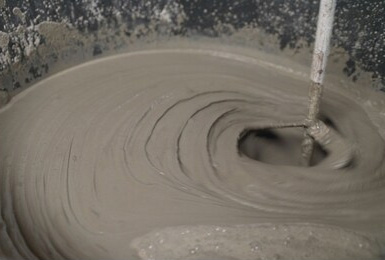

2、砂漿配比1:3 (即手握成團落地成花的狀態);

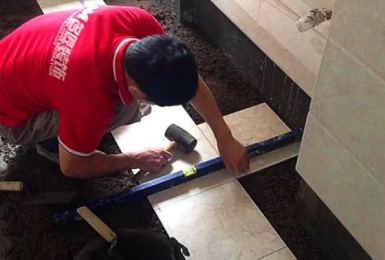

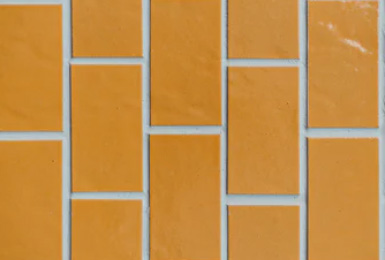

3、鋪設的方向按照一個走向,縫隙要均勻,用橡皮錘敲擊固定;
4、隨貼隨擦,保持整潔干凈,24小時內不可以人為踩踏;
5、鋪設完成后,檢查平整度,空鼓,色差等情況,然后用保護膜保護起來,防止后期的施工對瓷磚造成損壞;
6、當瓷磚鋪設完成后可以選用填縫劑來勾縫,也可以在裝修后期選擇美縫。

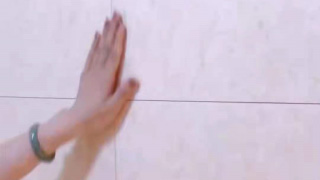

表面潔凈,紋路一致,沒有刮痕和裂痕,無色差,以及損壞等現象

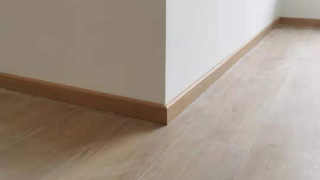

墻角的縫隙踢腳線可以完全遮蓋住
整體水平,陽臺稍微有傾斜(偏向地漏的地方),整體不可以超過3毫米

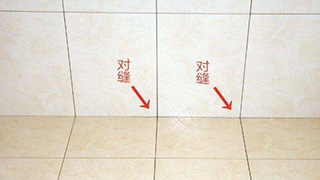

不管美不美縫,磚與磚之間的縫隙不得超過2毫米
大面積沒有空鼓的現象,主要通道不得有空鼓。按照比列不得超過5%
1、工地現場設置了專門的材料碼放區,不同材料分類碼放,工地現場設置了專門的材料碼放區,不同材料分類碼放,便于現場工人施工和環境衛生清理;
2、工地現場設置了專門的線條碼放區,將線條平放,并且為工人設置了專門的掛衣處和工具放置區,防止線條變形;

3、工地采用瓷磚踢腳線入墻和拼角處理,體現施工細節;

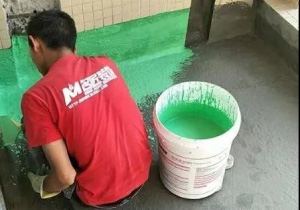

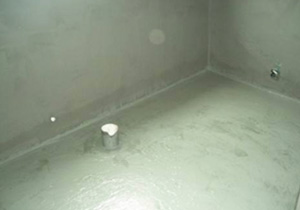

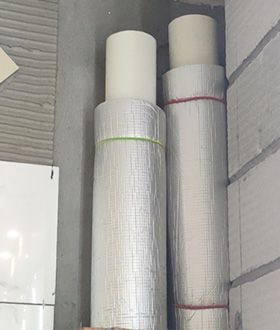

4、防水施工全部做到墻面300MM高度,且采用涂料加卷材兩遍工地處理;

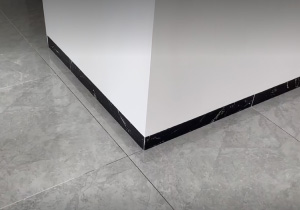

5、不用陽角條,采用瓷磚切45度斜角進行拼接;杜絕陽角條后期老化、長斑點等影響美觀和碰壞變形等不能維修的現象;

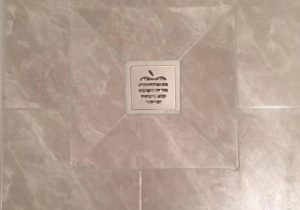

6、地漏四周用6厘米的瓷磚條斜拼,促使淋浴區用水時排水更快,地面無積水;
7、墻磚上出水的內絲端口處用開孔器開相應大小的圓孔,出水端口平瓷磚表面(誤差正負2mm),以前是用切割機隨手開孔;

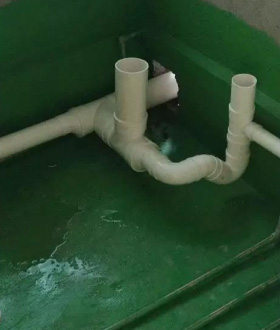

8、有洗衣機、拖把池的生活陽臺不好改造排水管時,利用三通地漏解決陽臺上的地面排水問題;

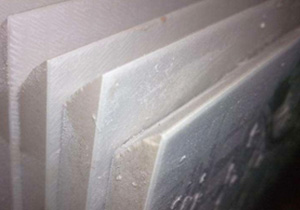

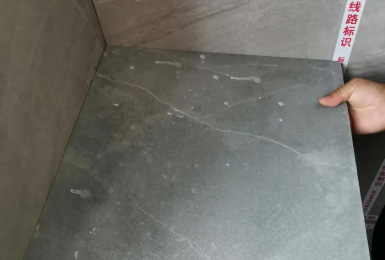

9、有切割邊的瓷磚,必須將邊角磨光滑,以達到與原裝瓷磚邊相媲美的效果;

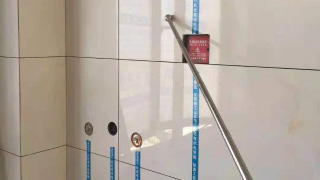

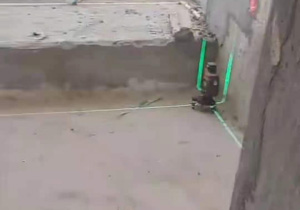

10、采用紅外線水平儀+PVC管做標記方法,確保每塊地磚在同一水平面上。大大降低地磚表面的水平誤差;
11、門檻石貼好后在衛生間一面用水泥做斜面,加固門檻石下面的水泥層,讓門檻石與地面交接處做的防水更加可靠;
12、衛生間墻面貼墻磚前必須先濕水,然后再貼墻磚,以保障原墻墻面與水泥砂漿之間的結構更牢固。
